¿Qué es el predimensionado y por qué importa?
El predimensionado es la etapa donde el ingeniero estructural define las secciones y disposición de los elementos antes de hacer el cálculo completo. No es un trámite: es la decisión que determina si la estructura será económica o sobredimensionada, y si el proyecto avanza o se estanca esperando revisiones.
En naves industriales —galpones, depósitos, talleres, plantas de producción— esta etapa es especialmente crítica porque la variabilidad es enorme: desde una estructura de 12 m de luz hasta naves de más de 40 m, con puentes grúa, mezanines o silos. Una estimación correcta desde el inicio ahorra semanas de trabajo y evita replanteos en la arquitectura.
Sistemas estructurales más usados en Argentina

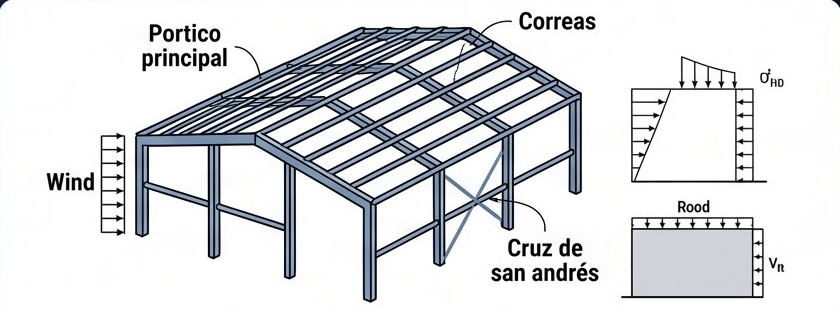

Pórtico metálico de alma llena
El sistema más frecuente para luces de 8 m a 30 m y alturas de cumbrera de hasta 12 m. Usa perfiles IPE, HEB o doble T armado con chapas. Sus ventajas:
- Montaje rápido con equipo estándar de obra
- Fácil de ampliar agregando crujías
- Compatible con cubierta de chapa trapezoidal sin correas de gran sección
Proporción de partida: altura de nudo de cumbrera ≈ L/15 a L/20 donde L es la luz entre apoyos del pórtico.
Cercha o viga Warren/Pratt
Indicada para luces superiores a 20 m o cuando se necesita paso de instalaciones por la estructura. La altura de la cercha ronda el 10 % de la luz (H ≈ L/10), aunque para cargas livianas puede llegar a L/12.
- Consume más material en uniones que el alma llena
- Requiere más mano de obra de taller
- Permite cubiertas a dos aguas con pendiente variable
Prefabricado de hormigón
Columnas I o rectangular + vigas pretensadas doble T para luces de 12 m a 20 m. Muy usado en planta industrial donde se priorizan la resistencia al fuego y el mantenimiento mínimo. El predimensionado se rige por catálogos del fabricante; el ingeniero debe verificar las condiciones de apoyo y los corrimientos por sismo.
Parámetros de diseño que definen todo
Antes de hacer una sola cuenta, hay que fijar:
| Parámetro | Rango típico | Impacto en estructura |
|---|---|---|
| Luz (L) | 10 – 40 m | Define tipo de sistema y sección de vigas |
| Altura libre interior | 4 – 10 m | Controla esbeltez de columnas y viento |
| Separación entre pórticos | 5 – 8 m | Define carga de correa y peso de cubierta |
| Pendiente de techo | 5 % – 15 % | Afecta acumulación de nieve y drenaje |
| Puente grúa | Sí / No | Cambia completamente el diseño de columnas |
La separación entre pórticos (crujía) es la variable económica clave: crujías más grandes reducen cantidad de pórticos pero aumentan las correas. El optimum económico suele estar entre 5,5 m y 7 m para cubiertas livianas.
Cargas: lo que CIRSOC pide
Carga de cubierta
Para chapa trapezoidal con aislante y correas:
- Peso propio: 15 – 25 kg/m²
- Sobrecarga de mantenimiento: 100 kg/m² (mínimo reglamentario CIRSOC 101)
Viento — CIRSOC 102
El viento suele ser la carga dominante en naves industriales de gran altura y poca masa. Los pasos básicos:
- Velocidad básica de diseño (V): depende de la zona del país. Para Paraná, Entre Ríos: V ≈ 45 m/s (zona II del mapa CIRSOC 102).
- Presión dinámica:
q = 0.5 × ρ × V²→ con ρ = 1,25 kg/m³ y V en m/s, daq ≈ 126 kg/m²para zona II. - Coeficientes de forma: para nave a dos aguas, la cara a barlovento recibe presión positiva (~+0,8) y la cubierta succión negativa (−0,5 a −0,8 según pendiente). La succión en cubierta suele ser la combinación más exigente para las correas y las uniones.
- Factor de exposición (Ce): aumenta con la altura y varía según si el terreno es urbano, suburbano o abierto (campo).
Una simplificación segura para el predimensionado: tomar presión de diseño de cubierta = 80 kg/m² en succión para la Mesopotamia Argentina, y luego ajustar en el cálculo definitivo.
Nieve
En el NEA (Noreste Argentino), la nieve no es carga de diseño. En la Patagonia, puede superar los 150 kg/m² y pasa a ser la carga dominante sobre la cubierta.
Herramienta gratuita
Predimensioná tu nave en minutos
Ingresá luz, altura de cumbrera, separación de pórticos y cargas. La calculadora aplica las reglas prácticas que verás abajo y te devuelve perfil de columna, viga y verificación de servicio.
Abrir calculadora de naves →
Reglas prácticas de predimensionado
Columnas
Para columnas empotradas en la base y articuladas en el techo (caso más común en galpones):
- Sección mínima por rigidez lateral: I_min ≈
(0.1 × W × H³) / Edonde W es la carga de viento total por pórtico, H la altura de columna y E el módulo de elasticidad del acero (210.000 MPa). - Como regla rápida: radio de giro r_min ≥ H/150 para satisfacer la esbeltez de pandeo.
- Para columnas de 6 m de altura sin puente grúa: HEB 200 a HEB 240 cubre la mayoría de los casos en zona de viento moderado.
Vigas de cubierta / cumbrera
- Doble T armado: peralte ≈ L/20 para cargas normales de cubierta.
- Para luces ≥ 20 m con cercha: H_cercha ≈ L/10.
- Recordar que la relación de esbeltez del ala comprimida es tan importante como el peralte: en vigas con grandes voladizos o sin arriostramiento lateral, puede gobernar.
Correas de techo
Para chapa trapezoidal, separación de pórticos de 6 m y zona de viento moderado:
- Perfil C 120×50×20×2 (C100 o C120 laminado en frío) alcanza para vanos de hasta 6 m con sobrecarga de mantenimiento y viento CIRSOC.
- Verificar siempre deflexión ≤ L/200 para evitar problemas con las chapas.
El predimensionado con puente grúa: un caso especial
Cuando hay puente grúa la dinámica cambia completamente. Las columnas reciben cargas de inercia lateral (aceleración del carro) que pueden duplicar el momento de diseño respecto al viento. Criterios básicos:
- Consola de apoyo del riel: debe diseñarse para la carga vertical del puente + 25 % por impacto dinámico (mínimo reglamentario).
- La columna en zona de consola pasa de HEB 200-240 a HEB 280-340 o más, dependiendo de la capacidad del puente.
- La rigidez lateral del pórtico es crítica: deflexión horizontal en cabeza de columna ≤ H/500 bajo carga horizontal del puente grúa.
Lista de verificación antes de pedir el cálculo completo
Antes de mandar los planos al ingeniero de cálculo, el arquitecto o dueño del proyecto debería tener definido:
- Luz y cantidad de crujías (y posibilidad de ampliación futura)
- Altura libre mínima necesaria (incluir equipamiento, tránsito de camiones, etc.)
- Actividad: ¿hay puente grúa, silos, tanques elevados?
- Ubicación precisa (localidad + condición de exposición al viento)
- Tipo de cubierta (chapa, membrana, panel sándwich)
- Requisitos contra incendio (¿se exige RF-60 o RF-90?)
Con esa información, el predimensionado se hace en horas y el cálculo definitivo, en días.
Conclusión
El predimensionado no es adivinar: es aplicar criterios basados en la física y la experiencia acumulada en proyectos similares. Una nave industrial bien predimensionada llega al cálculo definitivo con ajustes menores, no con replanteos estructurales. El tiempo invertido en esta etapa se recupera multiplicado durante el proceso de proyecto.
En EDICI trabajamos con metodología BIM desde el predimensionado, lo que permite detectar interferencias y validar secciones en el modelo 3D antes del primer plano de taller. Si tenés un proyecto de nave industrial y querés una estimación preliminar, escribinos por WhatsApp.
